Sáng ngày 06/3/2026, tại trụ sở UBND tỉnh Lạng Sơn, Đoàn công tác của TKV do đồng chí Vũ Anh Tuấn, Phó Bí thư Đảng ủy, Tổng Giám đốc Tập đoàn làm trưởng đoàn đã có buổi làm việc với lãnh đạo tỉnh Lạng Sơn.
Trọng tâm của buổi làm việc nhằm đánh giá tình hình hoạt động sản xuất kinh doanh, đẩy nhanh tiến độ công tác đầu tư của TKV trên địa bàn, đồng thời tháo gỡ các nút thắt trong quá trình triển khai các dự án trọng điểm. Đón tiếp và làm việc với đoàn về phía tỉnh Lạng Sơn có đồng chí Nguyễn Cảnh Toàn, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh; các đồng chí Phó Chủ tịch UBND tỉnh cùng lãnh đạo các sở, ban, ngành liên quan. Về phía TKV, cùng dự có đồng chí Nguyễn Anh Tuấn, Thành viên HĐTV Tập đoàn; đồng chí Nguyễn Hoàng Trung, Thành viên HĐTV Tập đoàn; đồng chí Phan Xuân Thuỷ, Phó Tổng Giám đốc Tập đoàn; Văn phòng TKV cùng đại diện lãnh đạo Tổng công ty Điện lực – TKV và Tổng công ty Công nghiệp mỏ Việt Bắc – TKV – CTCP.
.jpg)
TKV làm việc với UBND tỉnh Lạng Sơn về tình hình sản xuất kinh doanh, đầu tư trên địa bàn tỉnh
Thay mặt lãnh đạo Tập đoàn, Tổng Giám đốc Vũ Anh Tuấn đã gửi lời cảm ơn đến sự quan tâm, tạo điều kiện của Tỉnh ủy, HĐND, UBND tỉnh Lạng Sơn đối với các đơn vị trực thuộc TKV trong suốt thời gian qua. Thông tin tại buổi làm việc, Tổng Giám đốc Vũ Anh Tuấn đã khái quát bức tranh toàn cảnh về tình hình hoạt động sản xuất, kinh doanh của TKV trong năm 2025 và những tháng đầu năm 2026. Đặc biệt, đồng chí nhấn mạnh đến công tác đầu tư chiến lược của Tập đoàn trên địa bàn tỉnh Lạng Sơn, nổi bật là Tổ hợp Than – Điện Na Dương với các dự án mang tính trọng điểm quốc gia và khu vực như: Dự án mở rộng, nâng công suất mỏ than Na Dương và Dự án Nhà máy nhiệt điện Na Dương II. Đây là những dự án không chỉ đóng vai trò then chốt trong việc đảm bảo an ninh năng lượng quốc gia, gia tăng chuỗi giá trị sản xuất công nghiệp của TKV mà còn là động lực quan trọng thúc đẩy chuyển dịch cơ cấu kinh tế, tạo công ăn việc làm cho hàng nghìn lao động địa phương.
.jpg)
Tổng giám đốc Tập đoàn Vũ Anh Tuấn phát biểu tại buổi làm việc
Để các dự án sớm hoàn thành và phát huy hiệu quả, Tổng Giám đốc Vũ Anh Tuấn mong muốn thời gian tới, Tỉnh ủy, UBND tỉnh Lạng Sơn tiếp tục quan tâm, quyết liệt chỉ đạo các sở, ngành chức năng và chính quyền các cấp (đặc biệt là cấp xã nơi có dự án) phối hợp chặt chẽ hơn nữa với TKV. Trọng tâm là tháo gỡ những khó khăn về cơ chế, chính sách đất đai, đẩy nhanh công tác đền bù, giải phóng mặt bằng, tạo hành lang pháp lý thông thoáng và không gian thuận lợi để các đơn vị của TKV yên tâm sản xuất, kinh doanh và đầu tư dự án theo đúng tiến độ đề ra.
.jpg)
Đồng chí Nguyễn Cảnh Toàn, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Lạng Sơn phát biểu tại buổi làm việc
.jpg)
Chủ tịch UBND tỉnh Lạng Sơn khẳng định quan điểm nhất quán của tỉnh là luôn sát cánh cùng doanh nghiệp.
Phát biểu tại buổi làm việc, đồng chí Nguyễn Cảnh Toàn, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Lạng Sơn nhiệt liệt chúc mừng những thành tựu và các chỉ tiêu sản xuất kinh doanh ấn tượng mà TKV đã đạt được trong năm 2025. Đồng chí Chủ tịch UBND tỉnh đánh giá rất cao sự đồng hành, hợp tác bền chặt của TKV đối với sự nghiệp phát triển kinh tế - xã hội của tỉnh nhà. Sự hiện diện và đầu tư bài bản của TKV đã góp phần không nhỏ vào việc gia tăng giá trị sản xuất công nghiệp, đóng góp lớn vào ngân sách và đảm bảo an sinh xã hội trên địa bàn Lạng Sơn. Đồng chí khẳng định quan điểm nhất quán của tỉnh là luôn sát cánh cùng doanh nghiệp.
"Chiến dịch 300 ngày đêm" và quyết tâm vượt khó trên công trường Na Dương
Chiều cùng ngày, để trực tiếp nắm bắt tình hình và chỉ đạo tháo gỡ khó khăn ngay tại cơ sở, Tổng Giám đốc Vũ Anh Tuấn cùng đoàn công tác lãnh đạo Tập đoàn đã đi kiểm tra thực địa tiến độ thi công Dự án Nhà máy Nhiệt điện Na Dương II và kiểm tra hoạt động sản xuất tại khu vực moong lộ thiên của Công ty Than Na Dương – VVMI.
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)

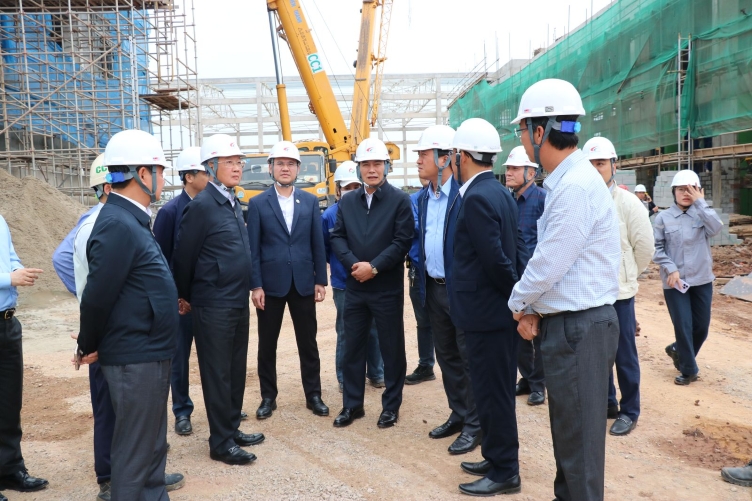

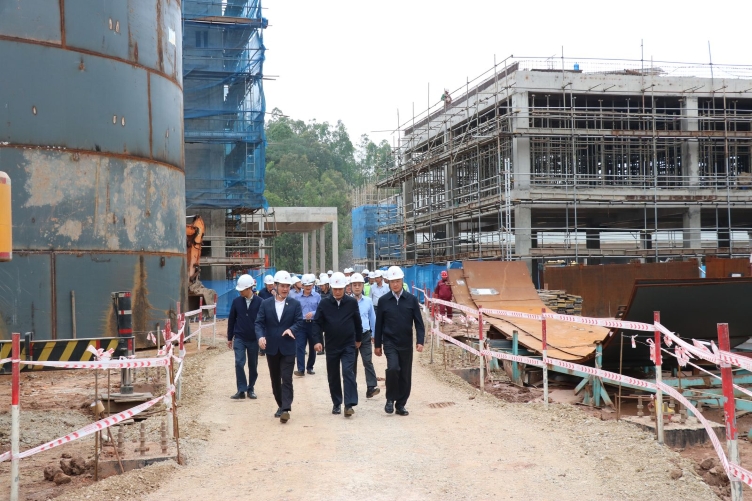

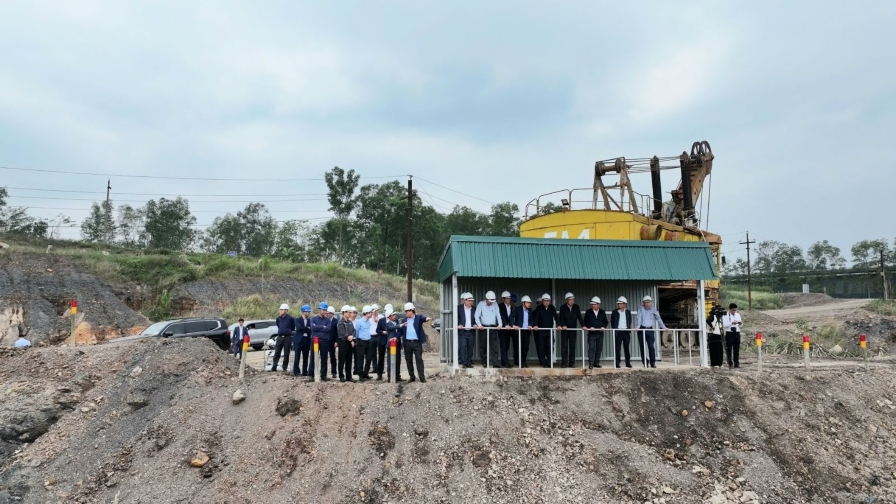

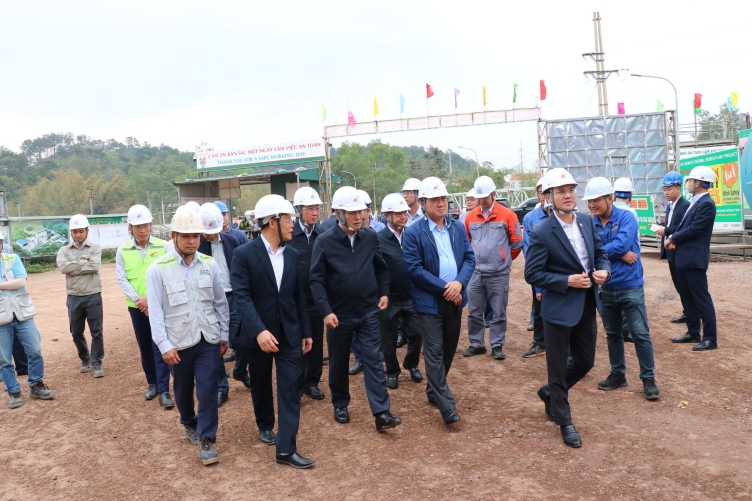

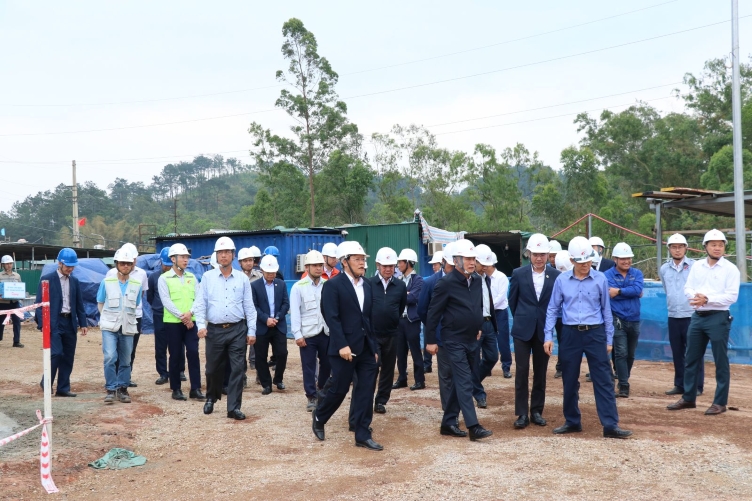

Tổng giám đốc Vũ Anh Tuấn và lãnh đạo Tập đoàn kiểm tra tiến độ Dự án Nhà máy Nhiệt điện Na Dương II và mỏ Than Na Dương
Báo cáo trực tiếp tại công trường Dự án Nhà máy Nhiệt điện Na Dương II, đồng chí Bùi Minh Tân, Tổng Giám đốc Tổng công ty Điện lực – TKV và lãnh đạo Ban Quản lý Dự án trình bày chi tiết về bức tranh tiến độ hiện tại. Đến thời điểm này, nhờ sự nỗ lực bám nắm hiện trường, công tác triển khai thi công đã đạt được những khối lượng công việc đáng kể. Tuy nhiên, thẳng thắn nhìn nhận, khối lượng công việc còn lại phía trước là rất khổng lồ. Đáng chú ý, một số mốc tiến độ quan trọng đang có dấu hiệu chậm nhịp so với hợp đồng EPC đã ký kết. Nguyên nhân khách quan chủ yếu xuất phát từ công tác mua sắm, gia công và chế tạo thiết bị bị kéo dài, do sự đứt gãy và khan hiếm nguồn cung nguyên vật liệu trên thị trường để chế tạo các thiết bị áp lực chuyên dụng.
.jpg)
.jpg)

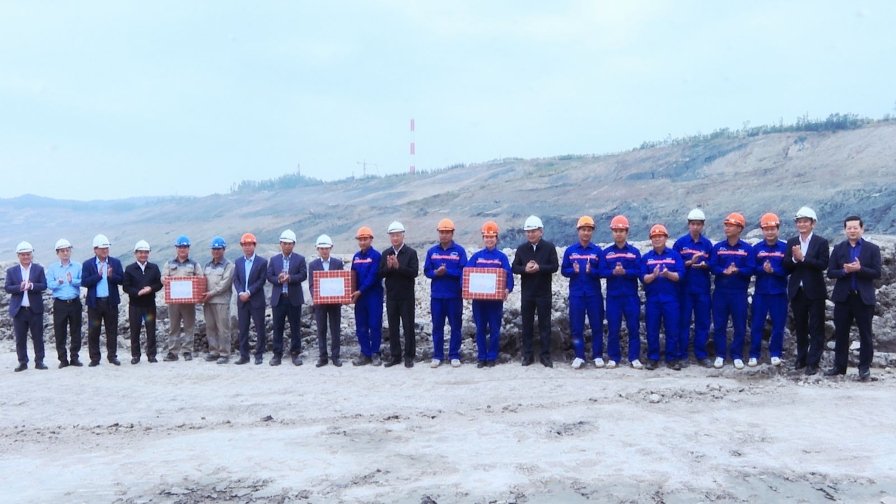

Lãnh đạo Tập đoàn tặng quà các đơn vị thi công tại Dự án Nhà máy Nhiệt điện Na Dương II và công nhân lao động mỏ than Na Dương
Trước tình hình mang tính thách thức cao, Tổng công ty Điện lực cùng các nhà thầu thi công đã rà soát, thống nhất các phương án hành động khẩn cấp. Nổi bật nhất là việc chính thức phát động “Chiến dịch 300 ngày đêm”. Đây là chiến dịch mang tính quyết định, đòi hỏi sự dốc sức toàn diện của chủ đầu tư và các nhà thầu nhằm bù đắp tiến độ, với mục tiêu tối thượng là đưa vào vận hành thương mại trong tháng 12/2026. Song song với đó, đơn vị cũng đang tích cực đẩy nhanh tiến độ hoàn thành Dự án đầu tư hệ thống khử lưu huỳnh ngoài lò (FGD) - NMNĐ Na Dương I. Đây là hạng mục đặc biệt quan trọng nhằm nâng cao hiệu suất hoạt động của nhà máy, đồng thời đáp ứng các tiêu chuẩn khắt khe về bảo vệ môi trường sinh thái trong khu vực khai thác.
.jpg)
.jpg)
Tổng giám đốc TCT Điện lực – TKV Bùi Minh Tân báo cáo tại buổi làm việc
.jpg)
Tổng giám đốc TCT Công nghiệp mỏ Việt Bắc – TKV Trịnh Hồng Ngân báo cáo tại buổi làm việc
Báo cáo về hoạt động SXKD của Tổng công ty Công nghiệp mỏ Việt Bắc, đồng chí Trịnh Hồng Ngân, Tổng Giám đốc TCT cho biết: Trong 2 tháng đầu năm 2026, dưới sự chỉ đạo sát sao và hỗ trợ kịp thời từ Tập đoàn, Tổng công ty và các đơn vị thành viên đã phát huy cao độ tinh thần đoàn kết, vượt khó. Toàn đơn vị đã triển khai đồng bộ nhiều nhóm giải pháp kỹ thuật, điều hành nhằm tối ưu hóa sản xuất, khắc phục các hạn chế khách quan để đẩy mạnh sản lượng khai thác, quyết tâm hoàn thành vượt mức kế hoạch năm 2026. Tuy nhiên, Tổng công ty cũng nêu lên một số vướng mắc đang trực tiếp ảnh hưởng đến sản xuất và tiêu thụ tại mỏ than Na Dương, cũng như những điểm nghẽn trong khâu pháp lý, thủ tục của dự án mở rộng, nâng công suất mỏ và những đề xuất, kiến nghị Tập đoàn chỉ đạo tháo gỡ, giải quyết.
.jpg)
Phó Tổng giám đốc Tập đoàn Phan Xuân Thủy phát biểu chỉ đạo
.jpg)
Thành viên HĐTV Tập đoàn Nguyễn Anh Tuấn phát biểu chỉ đạo
Sau khi đi sâu sát hiện trường, thị sát từng hạng mục thi công và lắng nghe báo cáo toàn diện từ các đơn vị, Tổng Giám đốc Tập đoàn Vũ Anh Tuấn ghi nhận và biểu dương sự nỗ lực, cố gắng không ngừng nghỉ của các đơn vị đứng chân trên địa bàn Lạng Sơn thời gian qua. Đồng thời, đánh giá cao công tác chuẩn bị tài liệu, báo cáo trung thực, khách quan và chi tiết cho buổi làm việc. Tổng Giám đốc yêu cầu các đơn vị trực thuộc bám sát trục chỉ đạo của Tập đoàn, chủ động, linh hoạt phối hợp chặt chẽ hơn nữa với chính quyền địa phương, giải quyết công việc trên tinh thần: "Đúng thẩm quyền, chuẩn quy trình, nhanh tiến độ".
Đối với Dự án Nhà máy Nhiệt điện Na Dương II, TGĐ Tập đoàn Vũ Anh Tuấn chia sẻ với những áp lực của Chủ đầu tư, Ban quản lý dự án và các nhà thầu thi công trong điều kiện khối lượng công việc khổng lồ và những yếu tố khách quan về vật tư. Tuy nhiên, Tổng Giám đốc chỉ đạo kiên quyết: Không thể để lý do khách quan làm lùi tiến độ tổng thể. Các đơn vị liên quan phải ngay lập tức tổng rà soát lại tiến độ. Yêu cầu bắt buộc là phải lập lại biểu đồ đường găng cho dự án. Mọi công việc phải được vận hành theo nguyên tắc "6 rõ": rõ người, rõ việc rõ thời gian, rõ kết quả, rõ trách nhiệm và rõ thẩm quyền”.
.jpg)
.jpg)
Tổng giám đốc Tập đoàn Vũ Anh Tuấn phát biểu chỉ đạo, kết luận buổi làm việc
Tổng Giám đốc Tập đoàn cũng truyền đạt tinh thần chỉ đạo của Thủ tướng Chính phủ trong thi công các công trình trọng điểm quốc gia: "Vượt nắng, thắng mưa", "Chỉ bàn làm, không bàn lùi". Yêu cầu Chủ đầu tư phải tạo mọi điều kiện tốt nhất về tài chính, mặt bằng cho nhà thầu; thường xuyên có mặt bám sát công trường, tổ chức thi công liên tục 3 ca, 4 kíp. Đặc biệt, quá trình tăng tốc thi công phải đặt công tác an toàn vệ sinh lao động của công nhân lên hàng đầu.
Đối với Tổng công ty Công nghiệp mỏ Việt Bắc, Tổng Giám đốc chỉ đạo đơn vị bên cạnh việc nỗ lực tăng sản lượng khai thác để đáp ứng nguồn than cho nhiệt điện, phải đặc biệt chú trọng đến công tác phát triển bền vững. Yêu cầu mỏ than Na Dương thực hiện nghiêm túc các cam kết bảo vệ môi trường, khẩn trương tăng cường hệ thống phun sương, dập bụi tại các tuyến đường chuyên dụng và khu vực moong khai thác; Không ngừng cải thiện điều kiện làm việc, chăm lo sức khỏe cho người lao động. Cùng với đó, Tổng công ty Công nghiệp mỏ Việt Bắc và Tổng công ty Điện lực tiếp tục phối hợp chặt chẽ, nhịp nhàng hơn nữa, đảm bảo chuỗi cung ứng Than - Điện nội bộ hoạt động hiệu quả, đem lại lợi ích kinh tế cao nhất cho Tập đoàn và đóng góp tích cực vào công cuộc phát triển kinh tế của tỉnh Lạng Sơn./.
Nguồn: vinacomin.vn
Tác giả: Truyền thông TKV
